岐阜市福富 O様邸 本宅 新築工事

弊社で施工した現場の様子をご覧いただけます。弊社社員の自宅を自分で設計し自分で現場監督した物件です。家族会議を何度もを重ねて資金計画・プランニングを行い、間取りが決定されました。実施設計に入ると、矩計図・基礎図・建具図・電気図など詳細図面を作成し見積りをまとめ予算内になるよう調整して本契約に至りました。いざ、着工し工程通り完成できるよう努力していきます(^^)bいまだに新型コロナウイルスの影響を受け設備部品の納期が不明ですが・・・(^^);

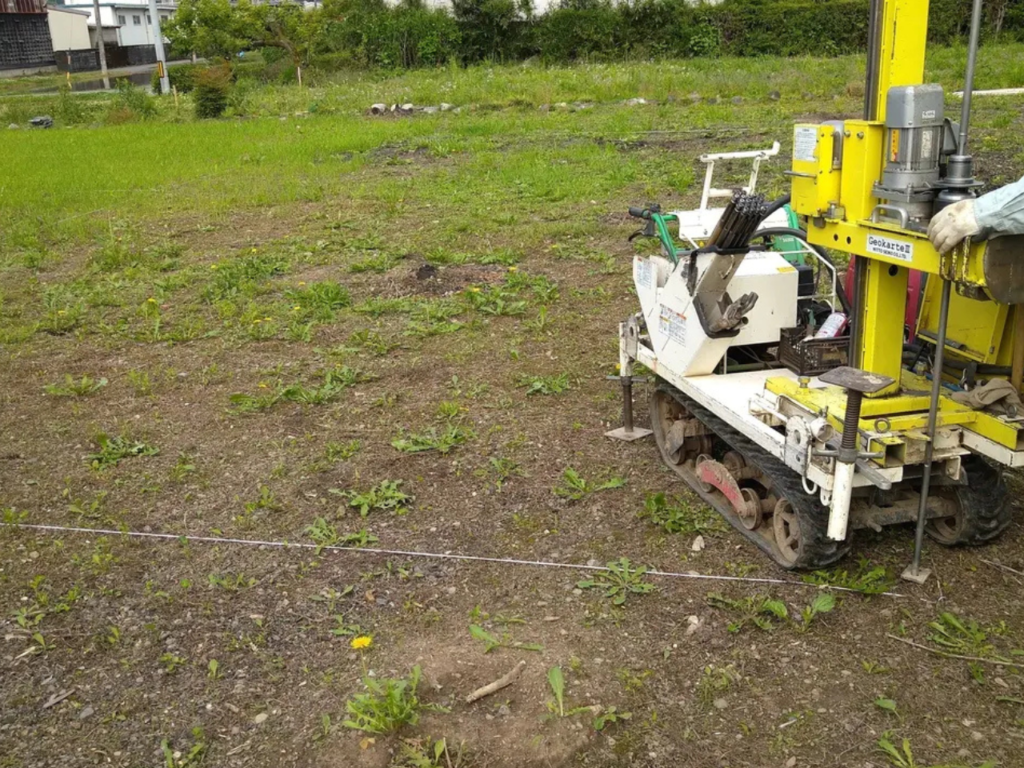

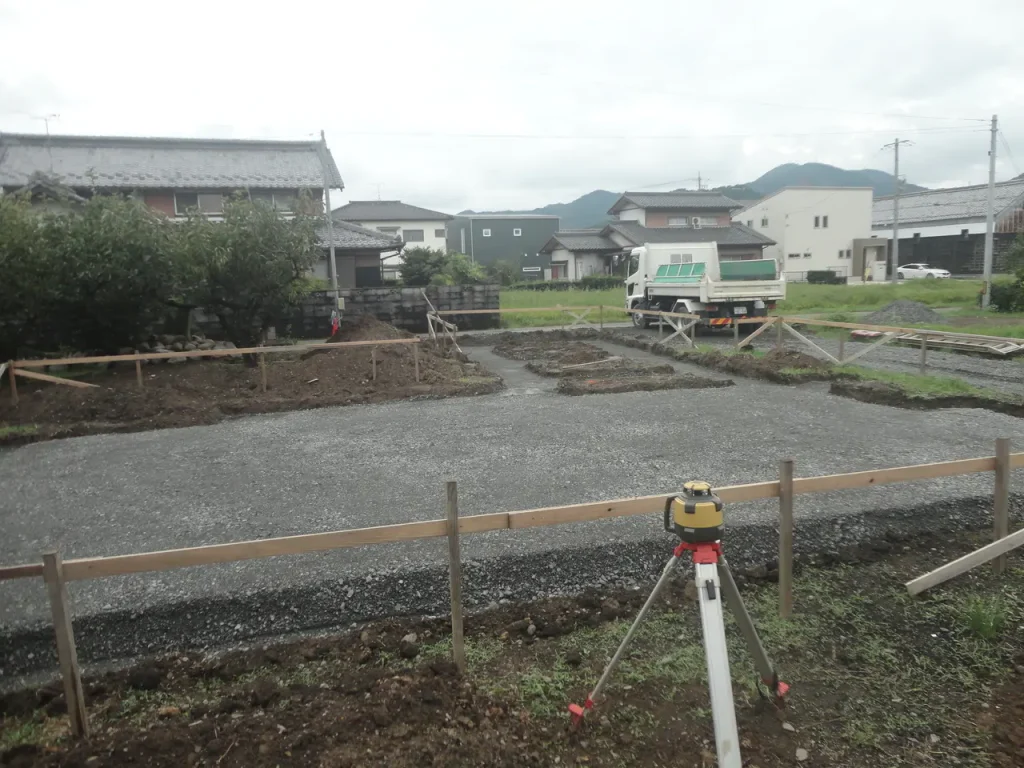

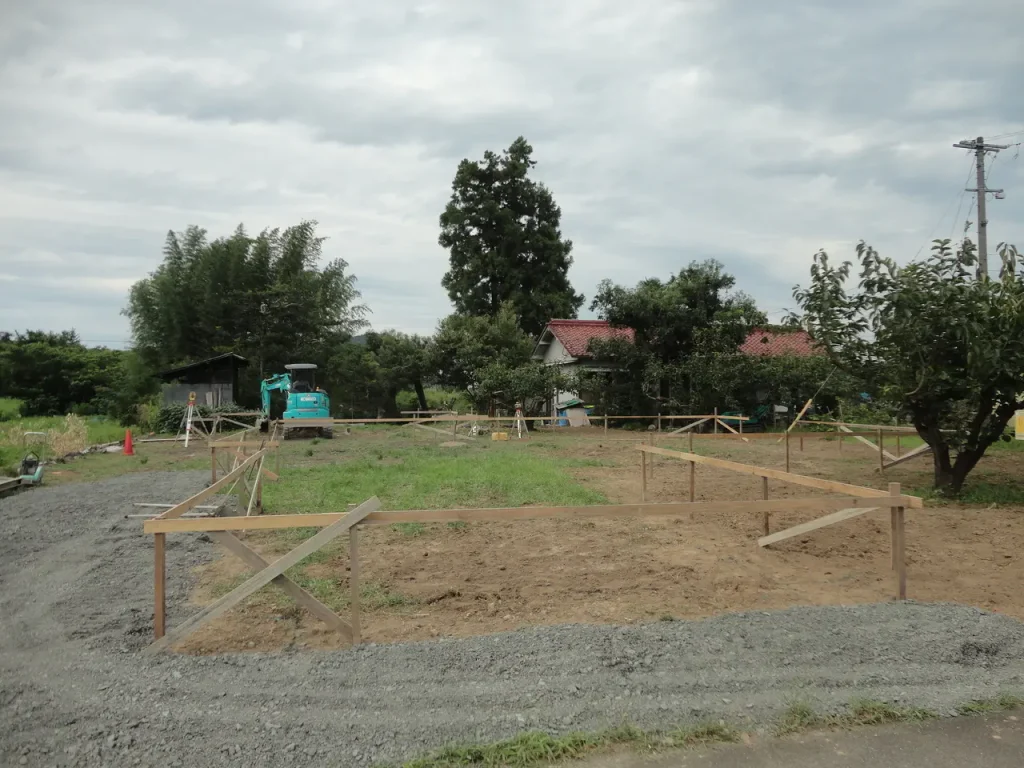

1. 地盤調査

契約前の見積り時に地盤調査を行います。地盤補強の有無で予算に関係しますからね!
2. 地鎮祭

着工前に地鎮祭をして、土地の守護神に土地利用の許しと工事の安全祈願をしました!
3. 基礎工事①

基礎着工の始めは『丁張り』といって、建物の位置と高さの基準となる作業を行います。(^^)v
4. 基礎工事②

重機で掘削をし、砕石を敷いて転圧して締め固めます。(^^)
5. 基礎工事③

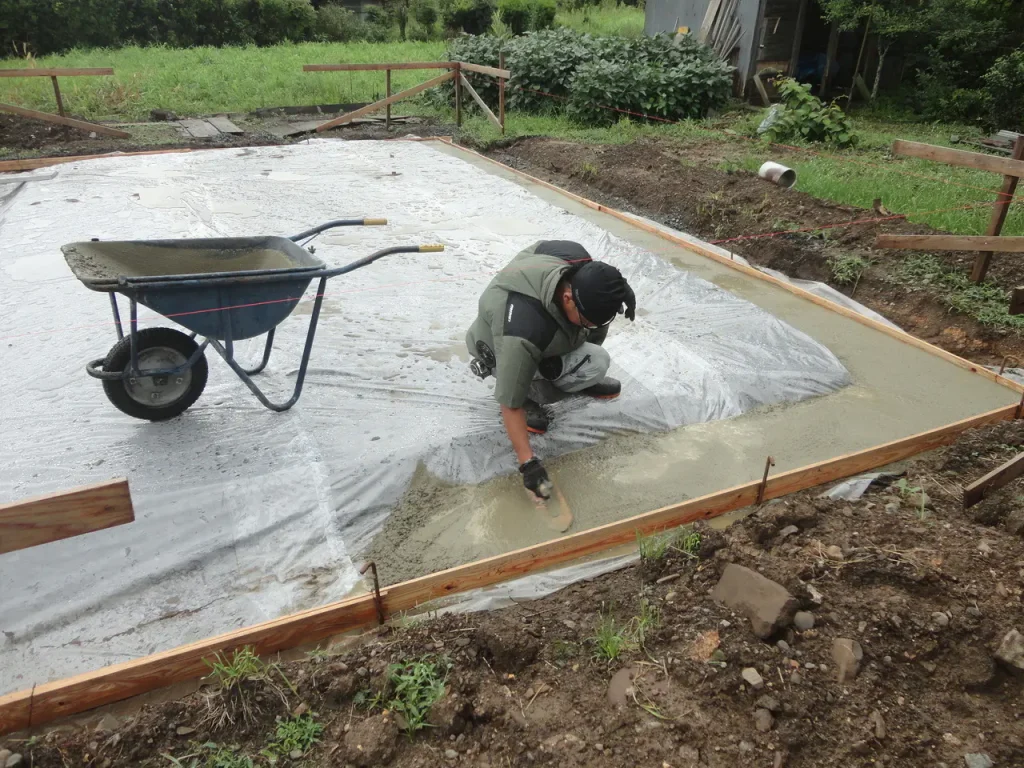

防湿シートを隙間無く敷き、捨てコンクリートの打設を行います。

6. 基礎工事④

鉄筋組立が完了すると、瑕疵保険の現場配筋検査を受け合格し問題なく次工程に進みます。(^^)b
7. 基礎工事⑤

生コン車とポンプ車を手配し、ベースコンクリート打設を行いました!
8. 基礎工事⑥

立上り型枠を建て込みアンカーボルトをセットしました。
9. 基礎工事⑦

立上りコンクリート打設を行い天端を水平にするレベラーを施工しました。

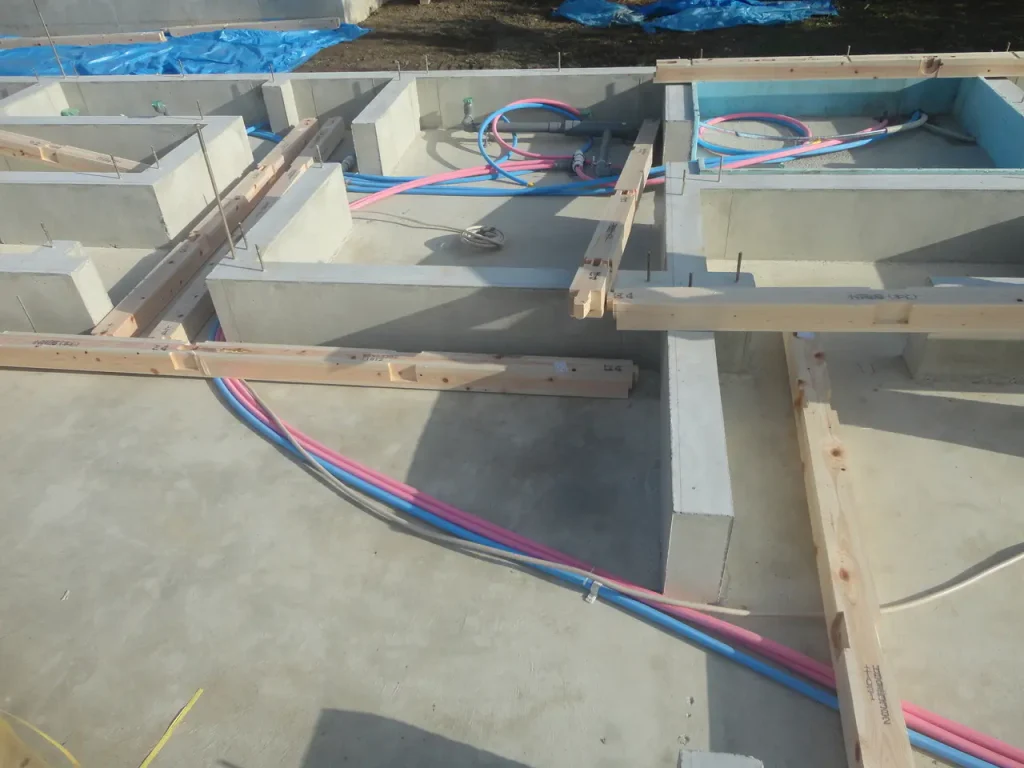

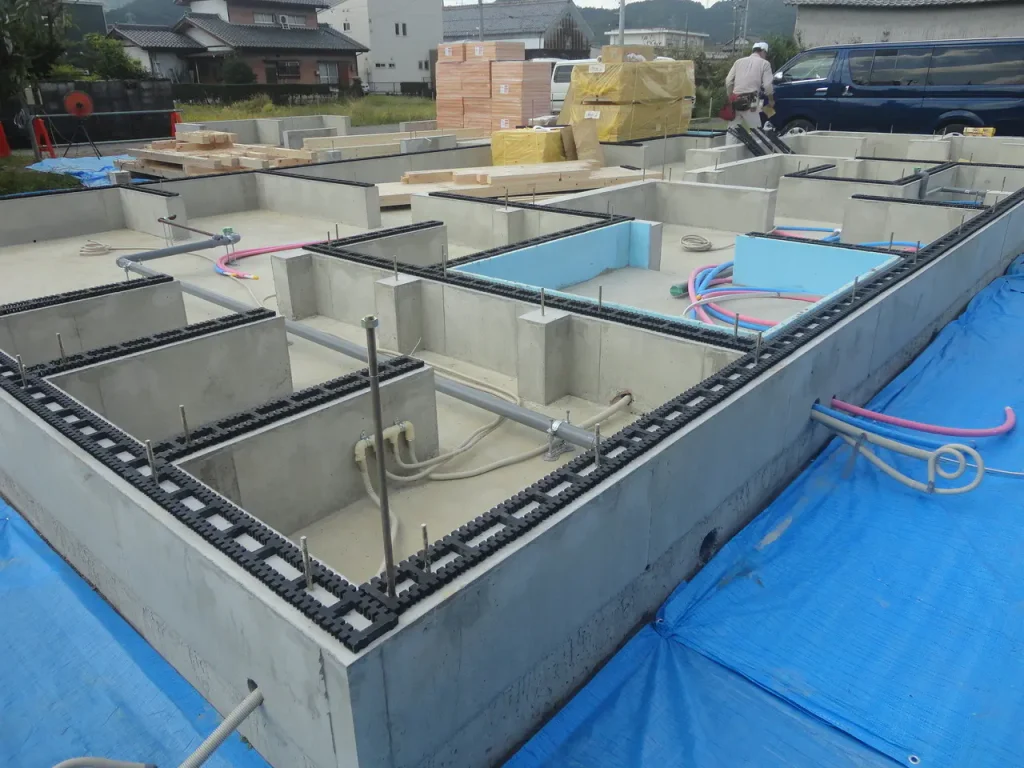

12. 内外部配管

内外部の給排水配管工事を行いました。水は青、湯は赤となっていて分かりやすいですね。(^^)b

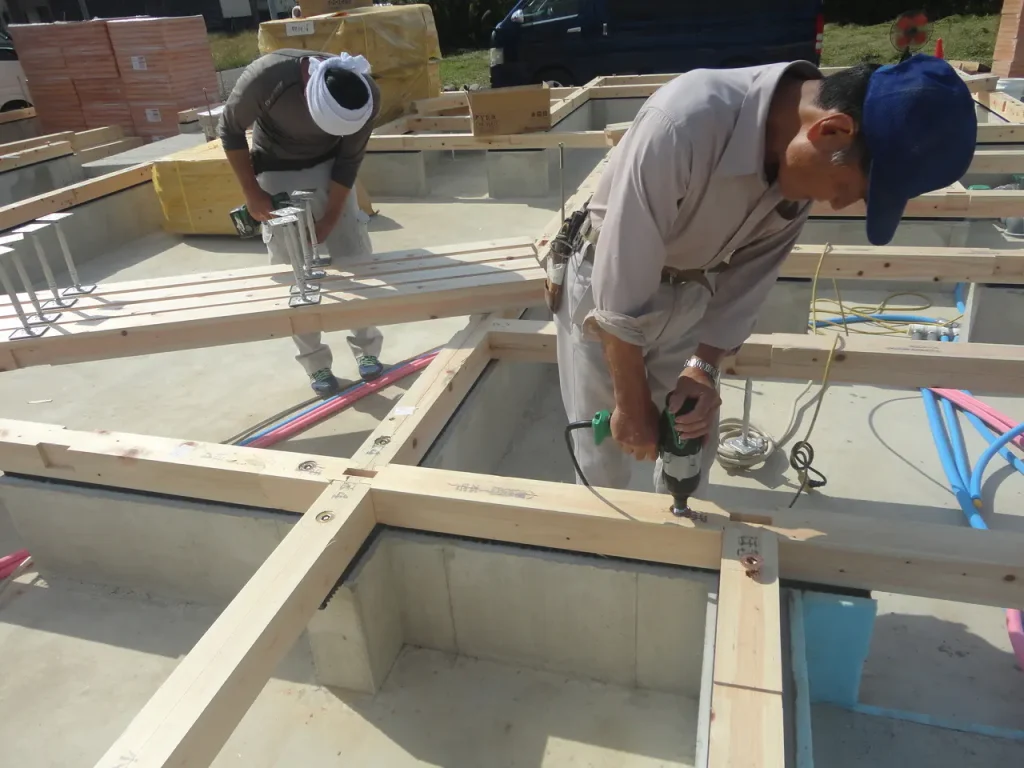

13. 土台伏せ

土台・大引伏せが始まりました。土台と基礎の間には土台の腐食防止&床下換気のパッキンを入れます!
14. 土台・大引伏せ

土台を基礎に固定し鋼製束を取付して床の水平を確認します!
15. 床下断熱入れ

土台・大引の間に断熱材を入れていき隙間にテープを貼り気密処理をします。(^^)b

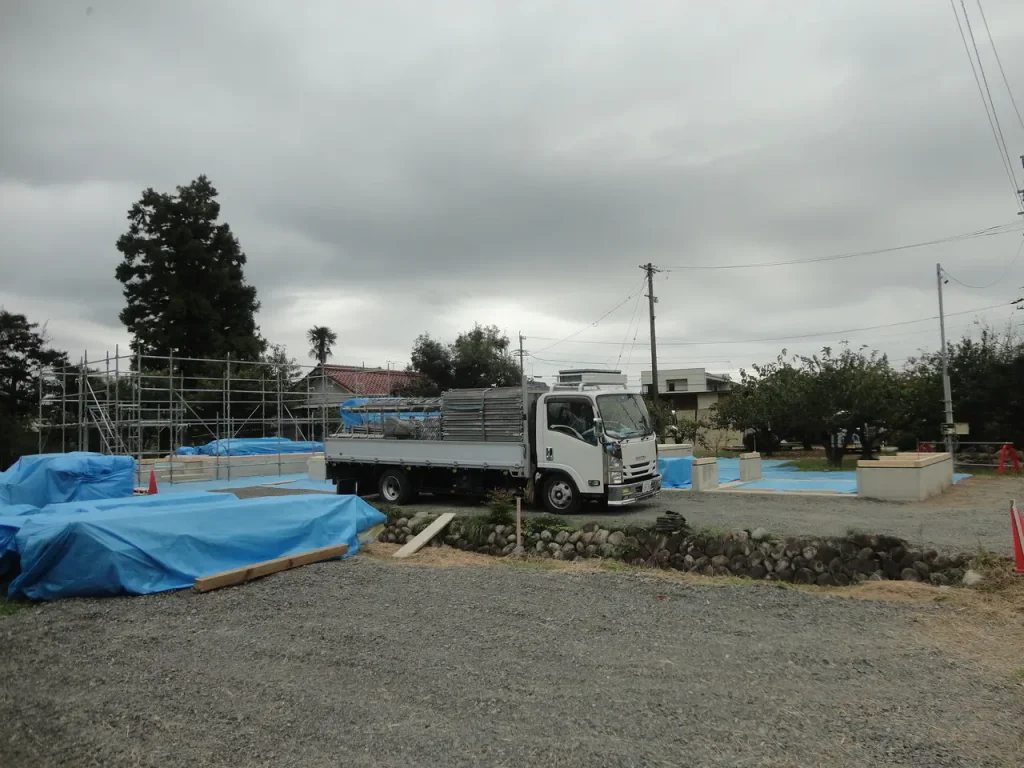

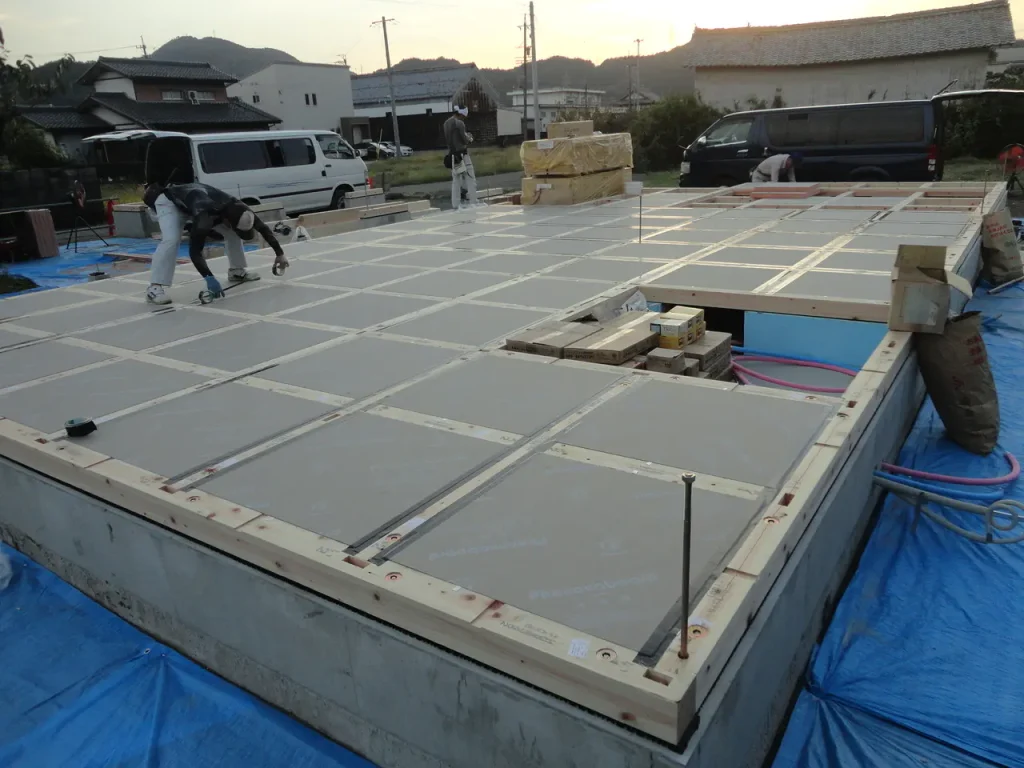

16. 構造材搬入・足場

建前に備えて構造材を搬入し仮設足場の組立ても始まりました!

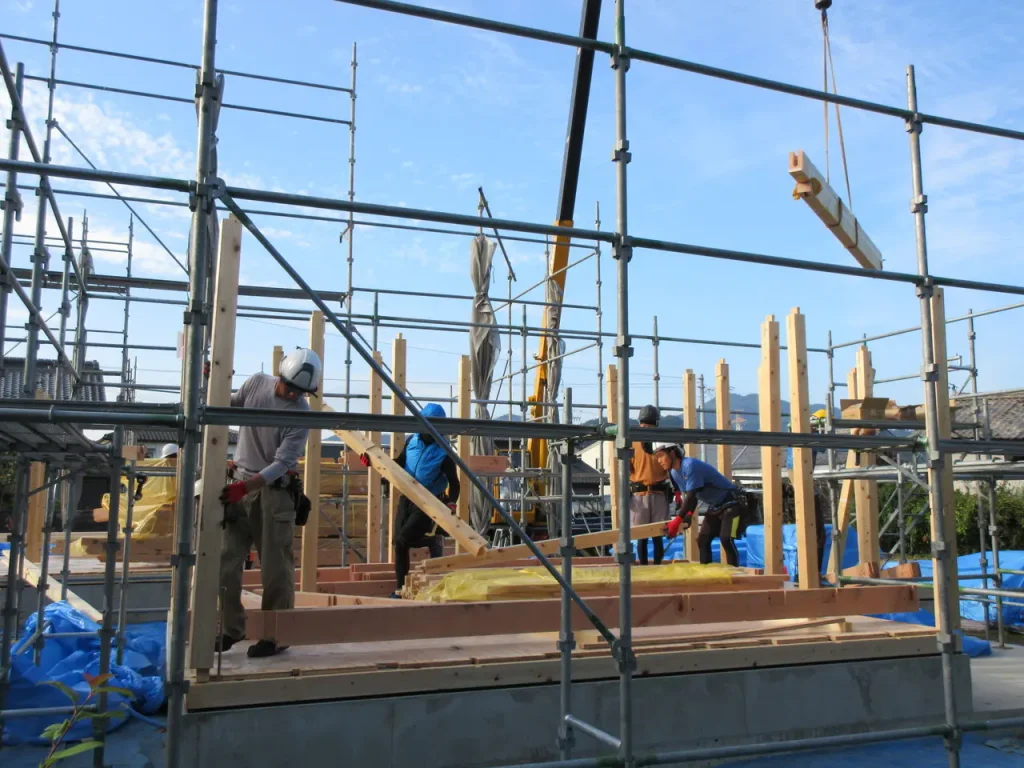

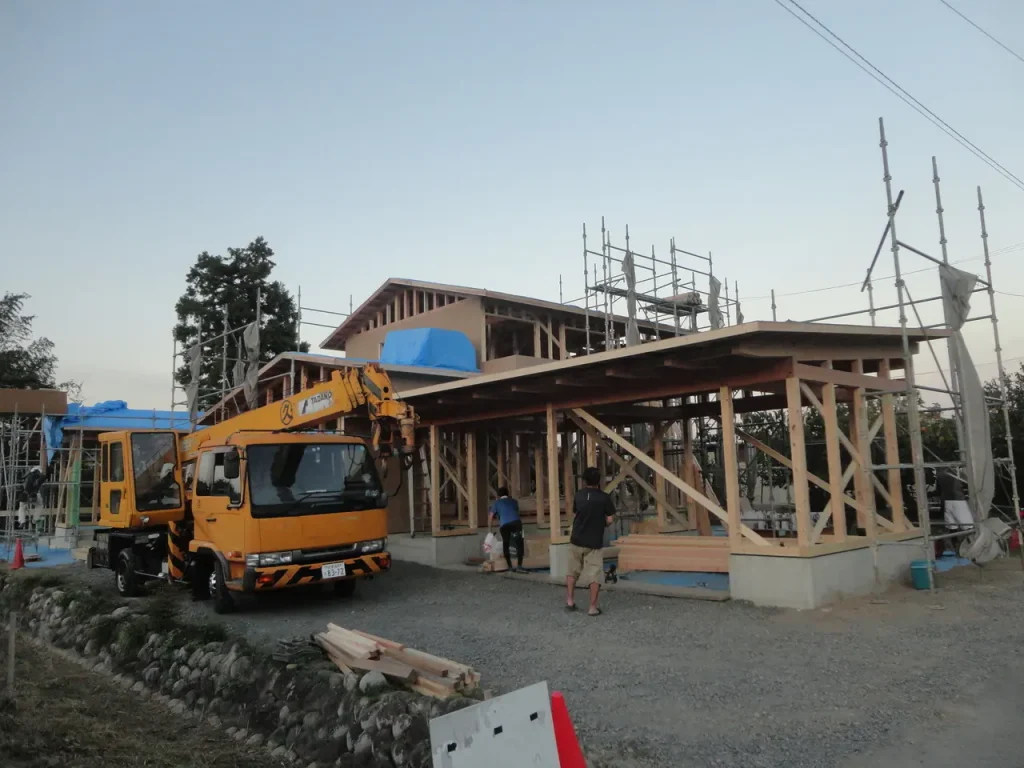

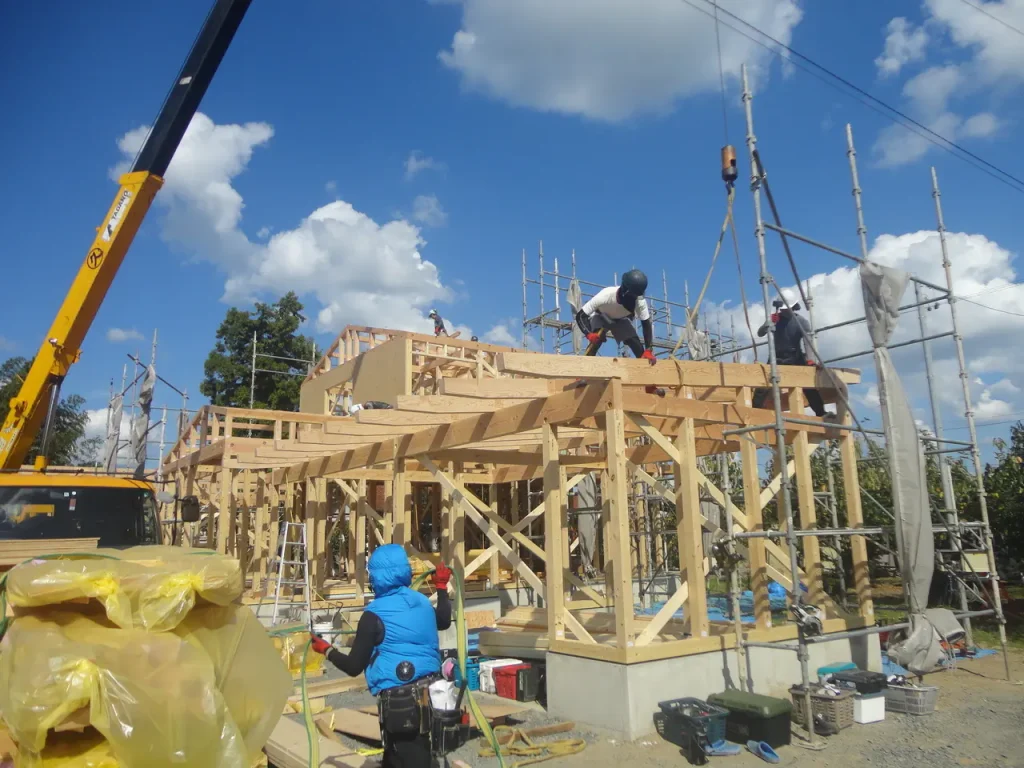

17. 建前①

いよいよ建前開始!安全作業&無事上棟を願い乾杯。(^^)v
18. 建前②

1階柱建てから始めます。レッカーにて梁を組む準備も進みます。
19. 建前③

ガレージの斜め梁は化粧なので傷をつけないように丁寧に慎重に!
20. 建前④

初日で屋根の形まで完了しました。少し残った分は明日に。イメージ通りの形になってます。(^^)

21. 建前⑤

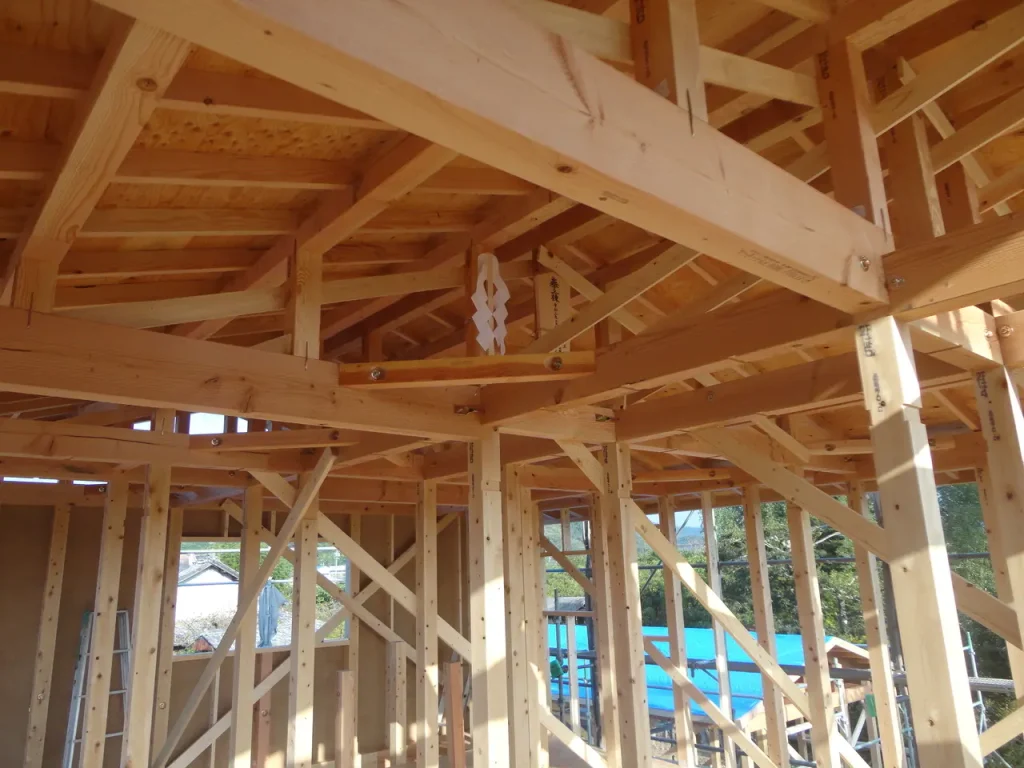

建前完了!棟札を設置し無事に工事が進むことを祈ります(^^)v
22. 屋根防水ルーフィング貼り

屋根防水ルーフィング貼りが完了すると、すかさず屋根材の搬入です!

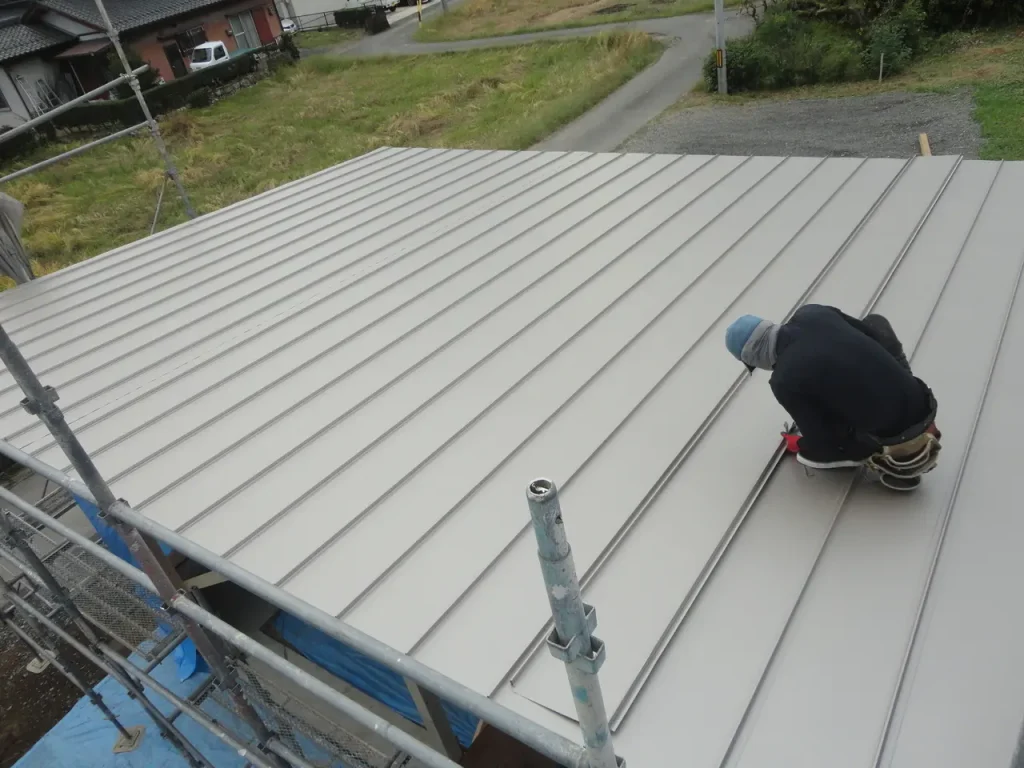

23. 板金屋根葺き

ガレージ屋根は緩勾配なので立ちハゼ葺きで施工しています。

24.外壁廻り耐力面材貼り

大工造作は外壁廻りの耐力面材を貼ります。貼って無い所は窓サッシの取付予定です。(^^)b

25. バルコニー防水

大工造作で下地組みが出来上がり防水工事を行いました!
26. 躯体検査

第三者機関による躯体検査も合格し順調な工程で進んでいます。

27. 外部軒裏塗装

外部軒裏の板貼り材を取り付け前に塗装していきます!
28. 外部軒裏貼り

大工造作は外部軒裏の板貼り中で真鍮釘で丁寧に貼っていきます!
29. サッシ・防水紙・外壁下地

サッシ取付が完了し透湿防水紙を貼って外壁木下地を施工中です。

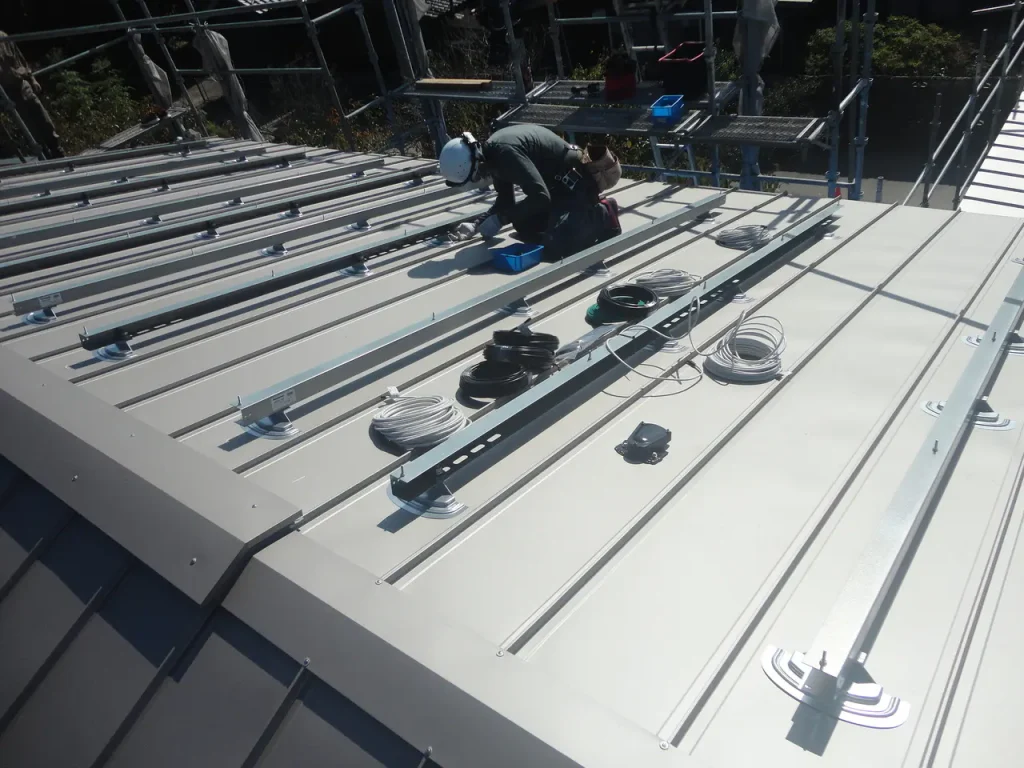

30.太陽光発電設備の設置

太陽光発電パネルの下地レールはこんな感じで施工されます。(^^)/

31. 電気配線

大工造作と平行して電気配線を 進めていきます!

32.断熱吹付・ユニットバス設置

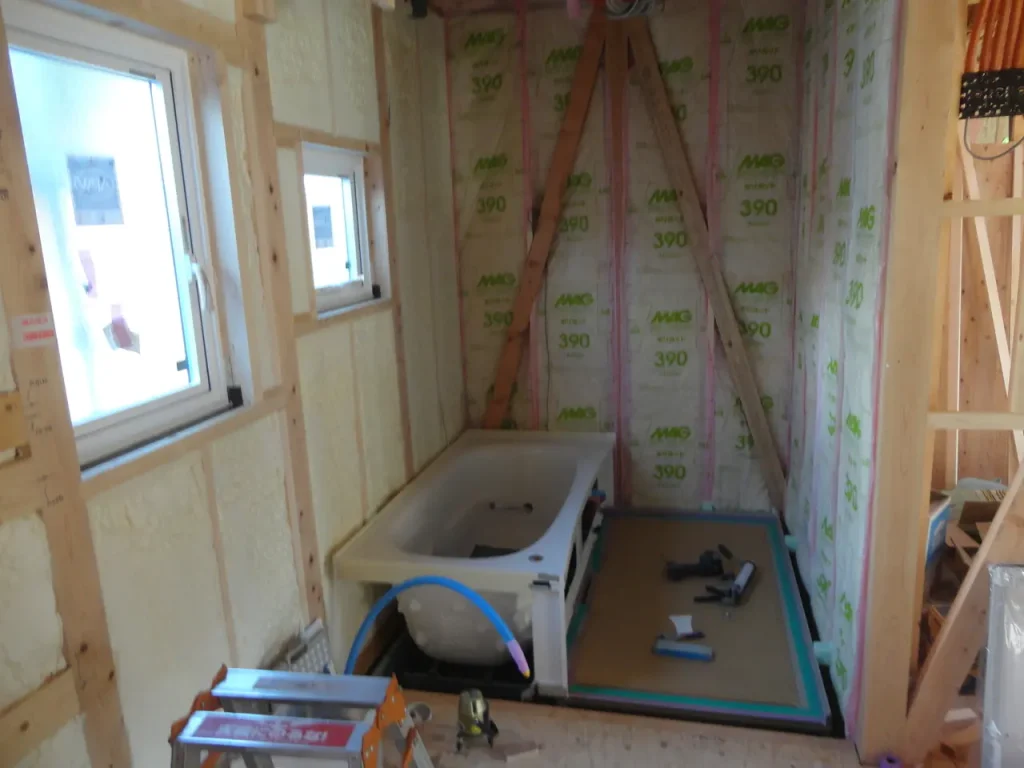

断熱吹付が完了し、ユニットバスの 設置を行います。

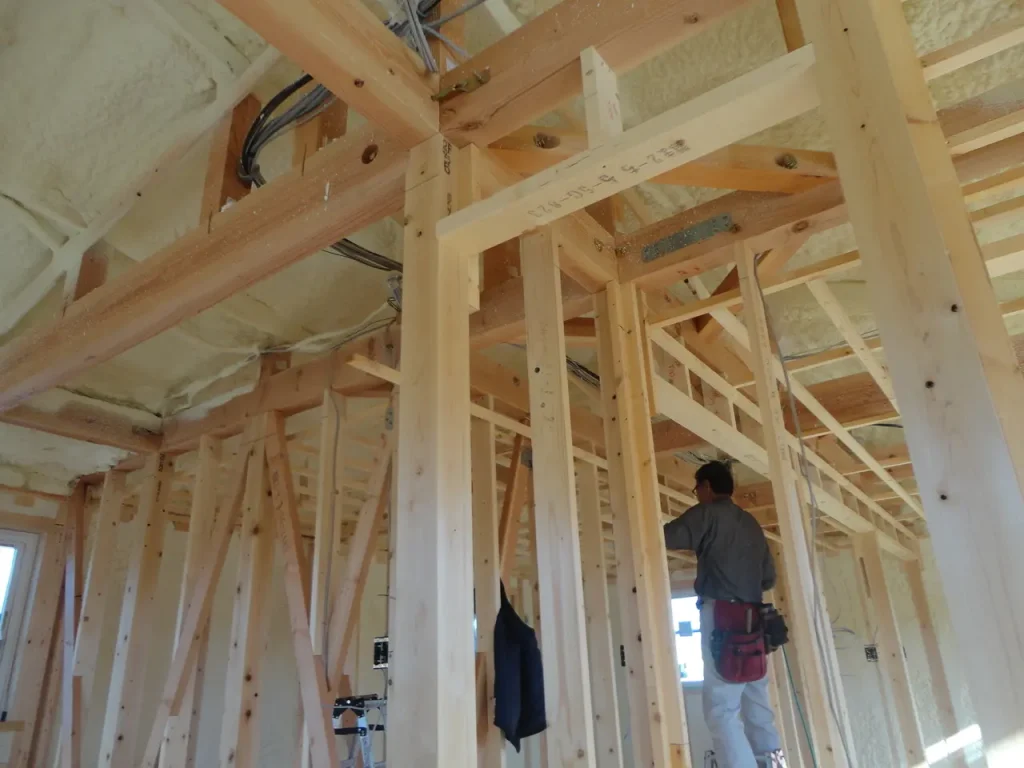

33.断熱吹付・2階天井下地

断熱吹付が完了し、2階の大工造作は天井木下地を組みます!

34.外壁下地サイディング貼り

外壁下地の無塗装サイディング貼りが進んでおります!
35. 2階床仕上貼り

大工造作では2階床仕上貼りが進み部屋の雰囲気が出てきました。

36. 階段組立て

階段の取付も完了したので2階への移動が楽になりました。(^^);

37. 外壁タイル仕上貼り

外壁仕上げのタイル貼りをアクセントで 玄関前の壁に施工しました(^^)b

38. 外壁ジョリパット塗り

外壁仕上げの大半がジョリパットで 化粧木材の色目と合わせました!
39. 2階天井・壁ボード貼り

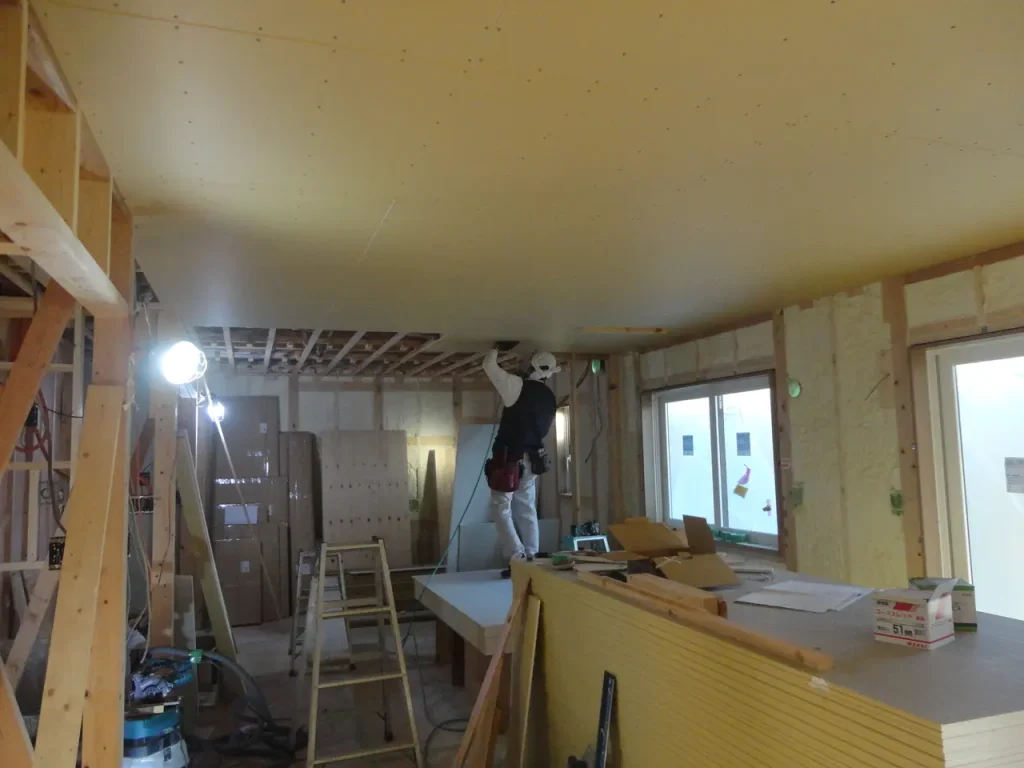

大工造作は2階の建具枠取付後に天井・壁ボード貼りが進んでます。

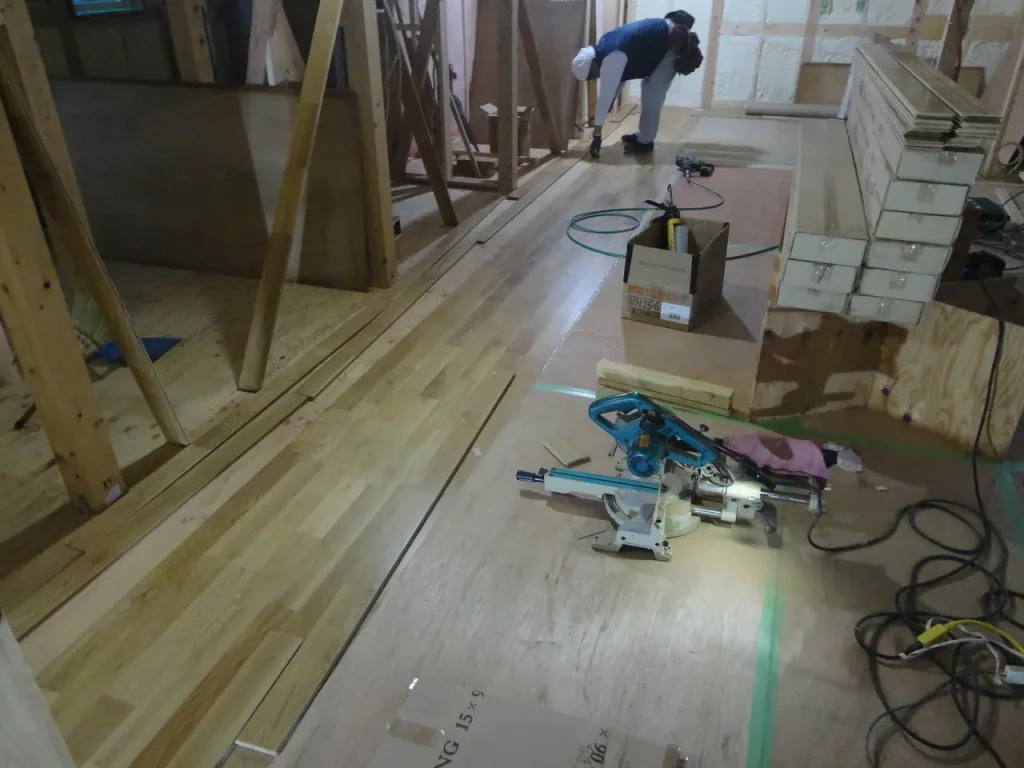

40. 1階床仕上貼り

1階の大工造作は床仕上でタモの無垢材を貼り進めます!

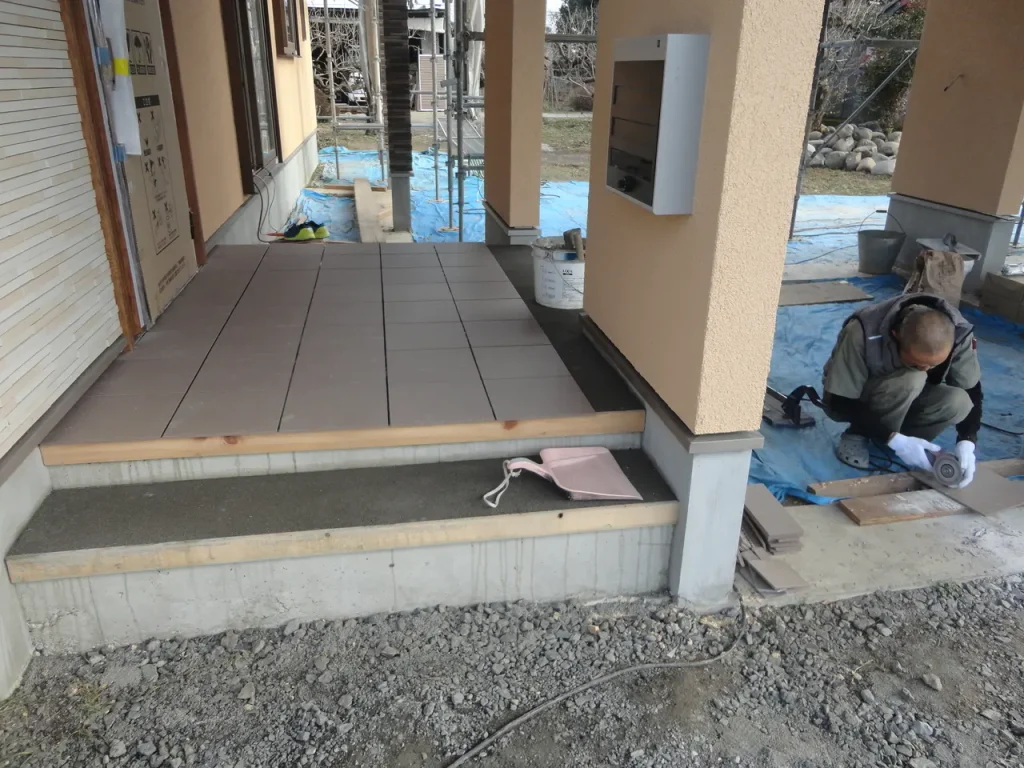

41. ポーチ床タイル貼り

左官工事にて玄関ポーチ床タイル貼りの施工中です。(^^)b
42. 1階天井ボード貼り

大工造作は1階天井ボード貼りが進んでおります。(^^)/

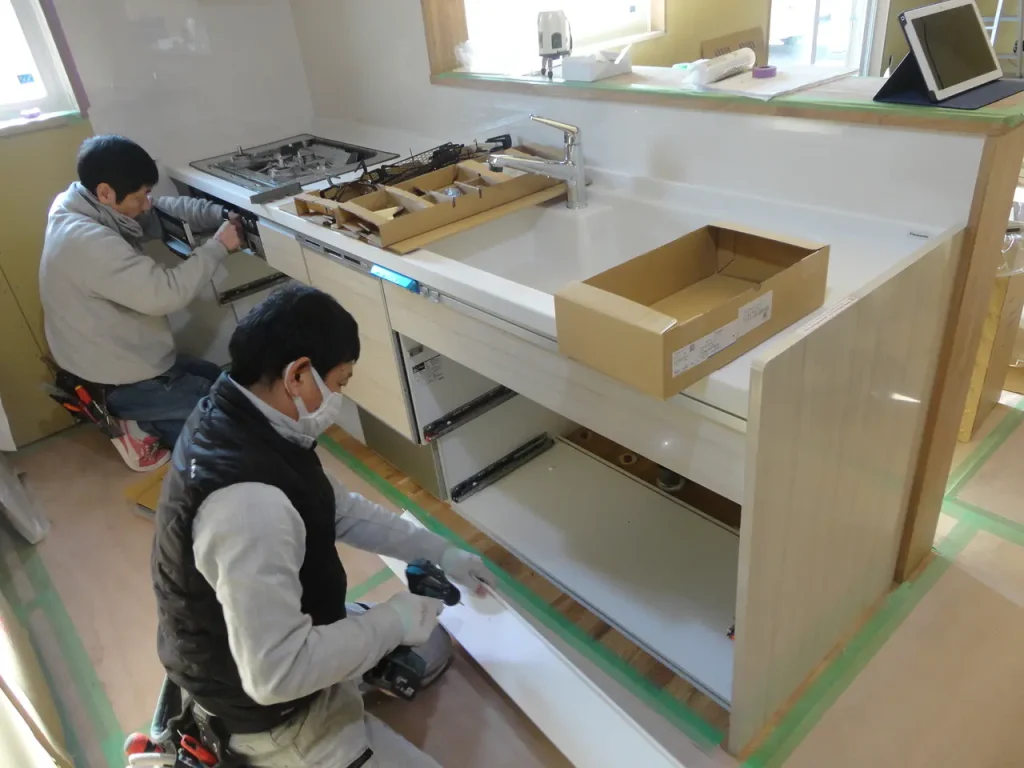

43. キッチン設置

大工造作完了し内装クロス前にシステムキッチン設置を行います!

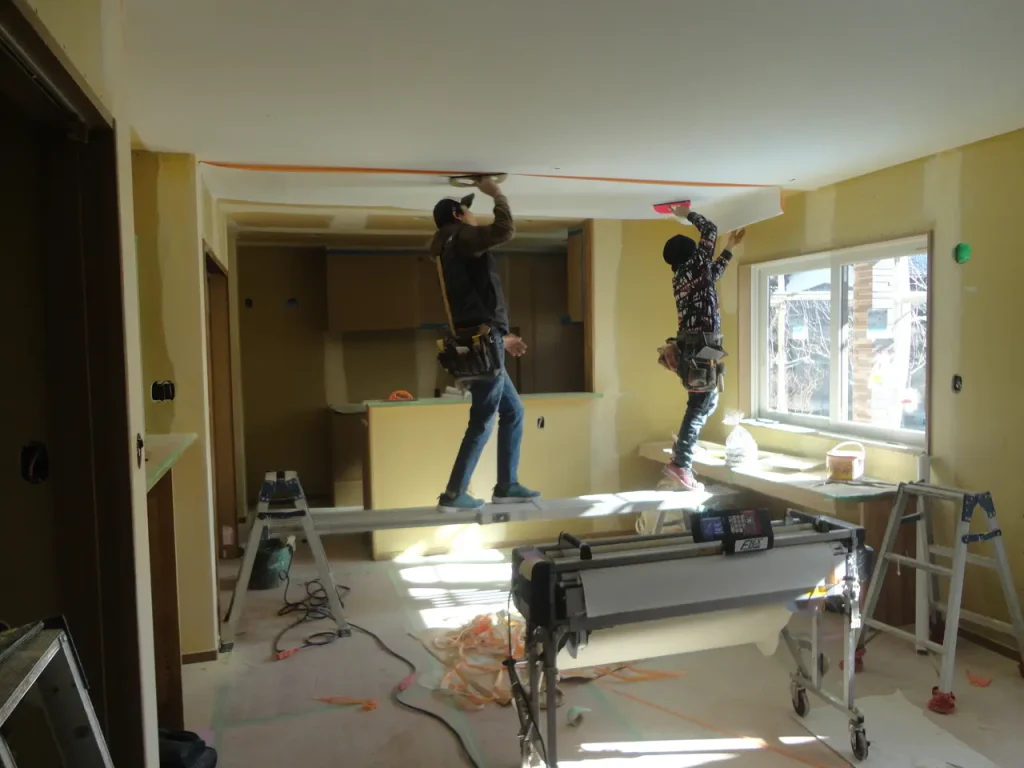

44. 内装クロス貼り

内装クロス貼りが進み、部屋の雰囲気・明るさが分かりますね。(^^)

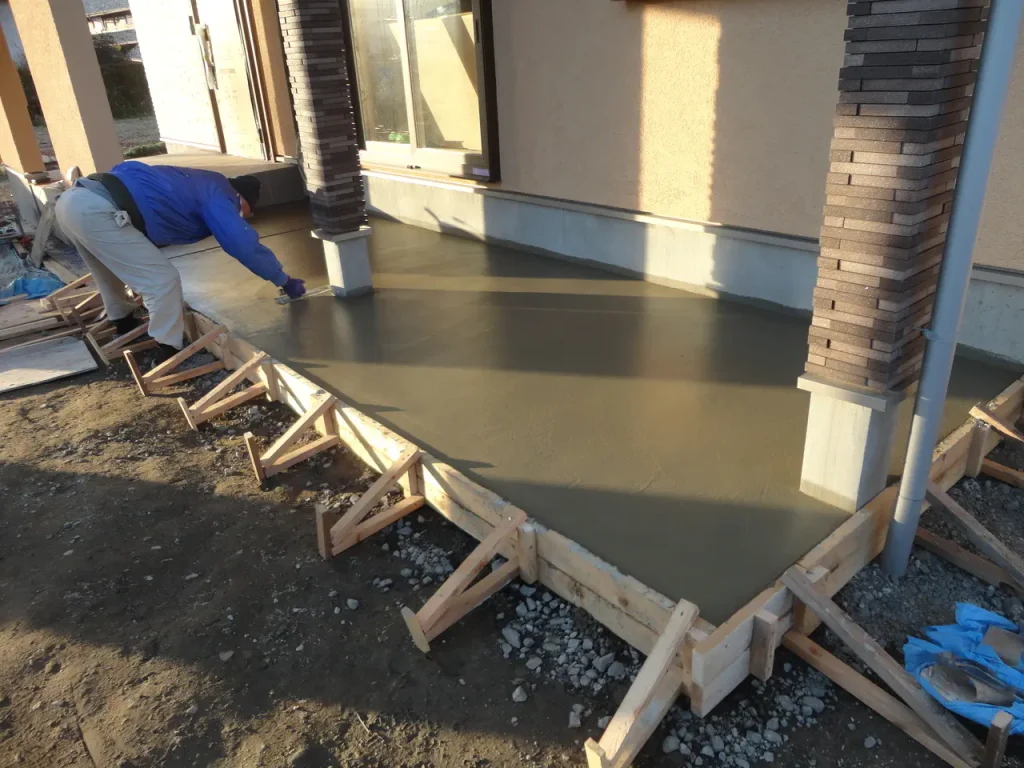

45. テラス土間コン

リビング外にテラス土間を作ります。日向ぼっこスペースです。(^^);
46. ガレージ物置仕上

大工造作にてガレージの物置の ベニヤ壁を施工します!
47. テラスデッキ組立て

テラスには人工木のデッキ材を組立てが進んでおります。

48. 完了検査

工事が完了し建築確認の完了検査を受け無事に合格です。(^^)v
49. 完成 外観①

設計中に作成した外観パースの通りに仕上がりました!
50. 完成 外観②

ガレージの化粧梁・軒天や外壁タイルが良いアクセントに仕上がりました!
51. 完成 内観①

LDKにカウンターや収納OPEN棚、収納など使い勝手を重視です。(^^)b
